2014, Novi di Modena, Italia

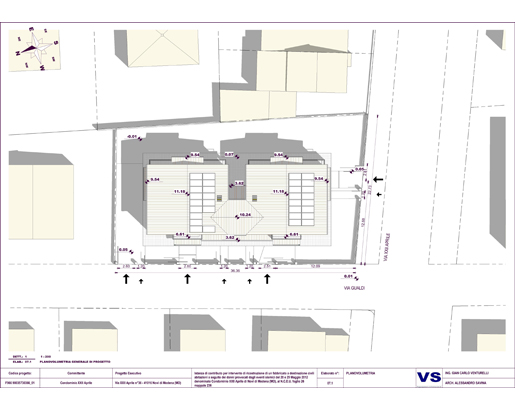

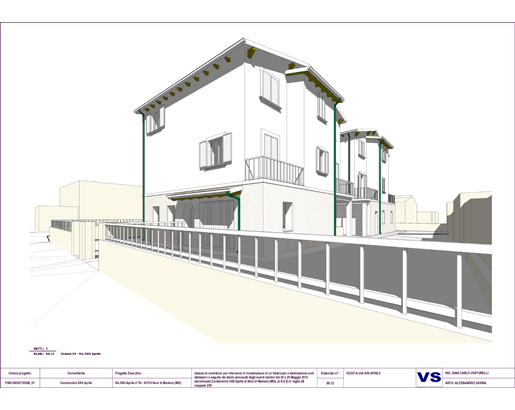

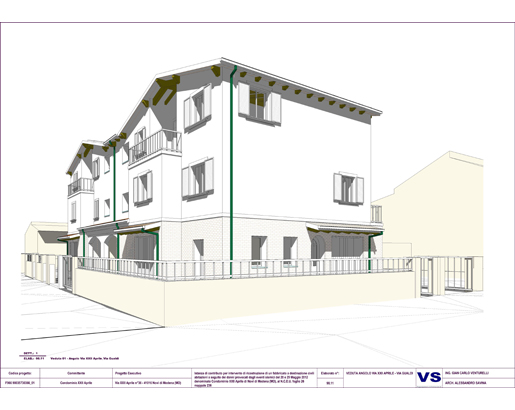

Fasi esecutive:

https://plus.google.com/photos/110795279786135033590/albums/6282359739159386561?authkey=CJy00YXd263oRw


Intervento di ricostruzione dell'edificio denominato "Condominio XXII Aprile", ubicato nel territorio del Comune di Novi di Modena (MO), ai sensi dell'OCR n°86/2012 e ss.mm.ii., a seguito dei danni provocati dagli eventi sismici del 20 e 29 maggio 2012.

C.U.P.: H55C15000450008

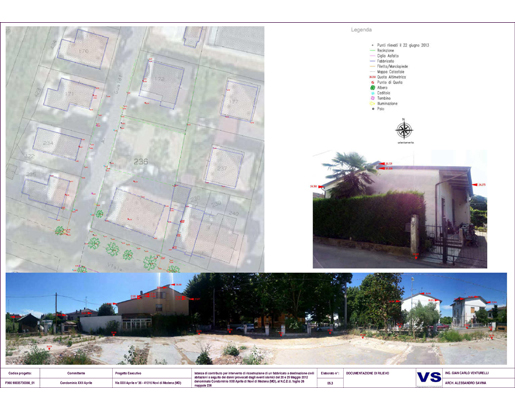

Gli eventi sismici del 20 e 29 maggio 2012 hanno colpito duramente il territorio del Comune di Novi di Modena (MO). L'immobile ospitante il Condominio XXII Aprile è stato significatamente danneggiato nelle parti strutturali tanto che si è dovuto provvedere alla demolizione per salvaguardare la pubblica incolumità.

Tipologia costruttiva:

Struttura realizzata presumibilmente negli anni '960, con strutture portanti in muratura di mattoni pieni e semipieni, solai in latero-cemento.

Tipologia di danno:

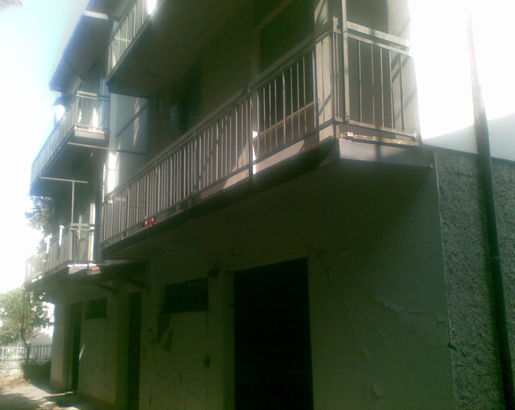

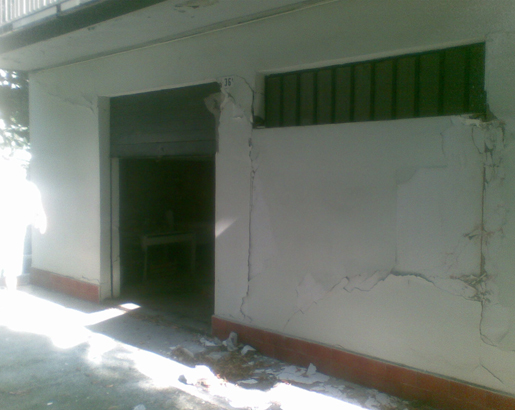

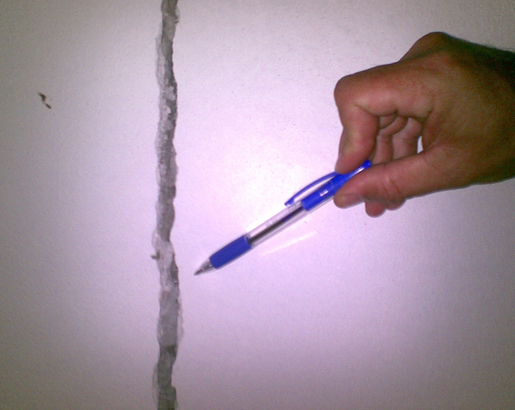

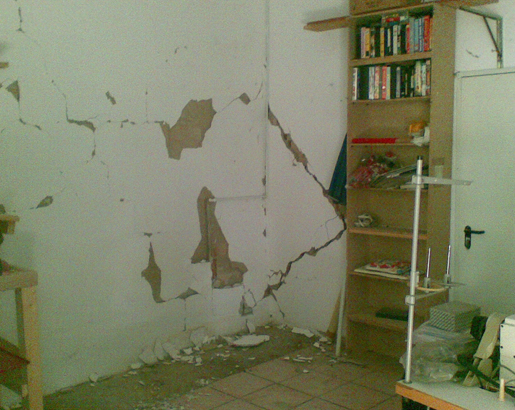

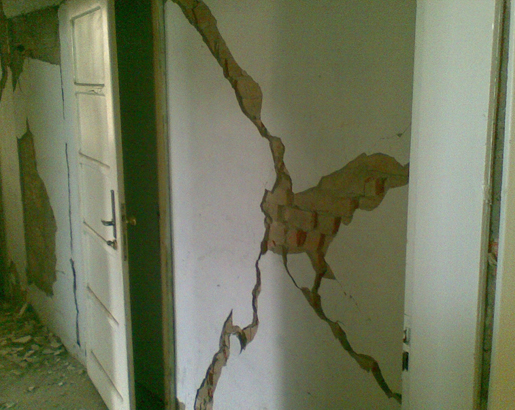

L'immobile è stato si da subito pericolante. Le strutture presentavano danni non recuperabili con le normali tecniche di sistemazione.

Gli interventi da eseguire:

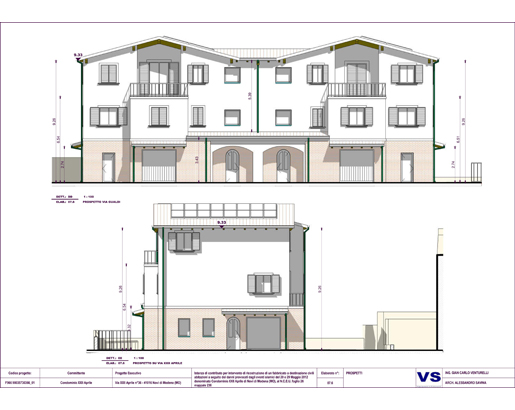

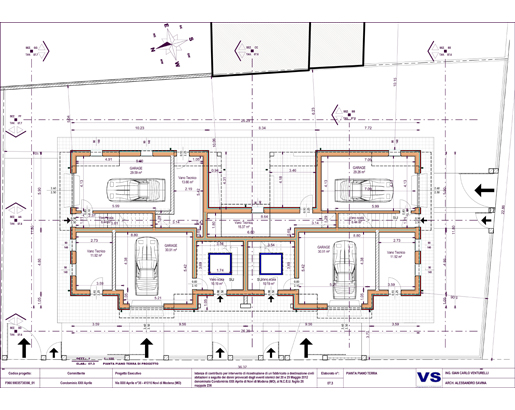

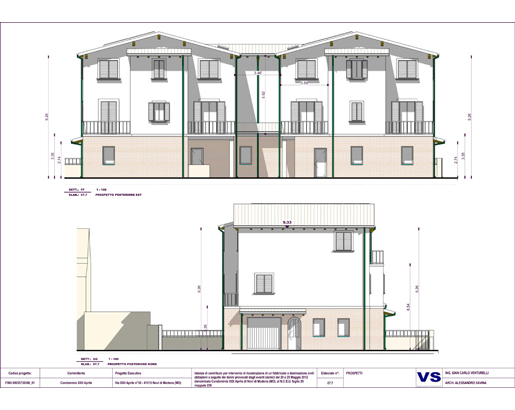

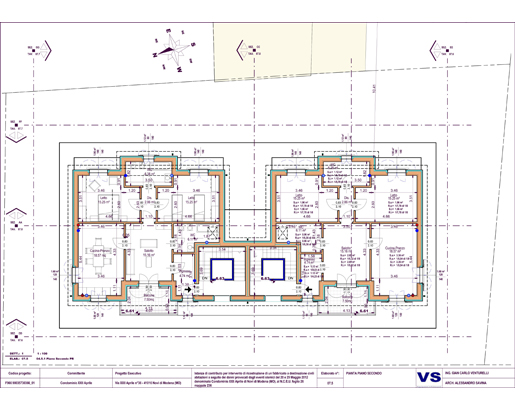

Ricostruzione dell'intero edificio; strutture portanti (fondazioni, pilastri e solai intermedi) in C.A, strutture del tetto in legno. Murature di tamponamento in termolaterizio, tramezze in laterizio. Coibentazione principale con sistema a "cappotto". Impianto di condizionamento con sistema a pompa di calore con ricircolo aria e riscaldamento a pavimento. Finiture esterne a faccia vista, rasato a colore, infissi in alluminio oscurati con persiane ad alette ripiegabili, manto di copertura in alluminio. Impianti di produzione energia: fotovoltaico e solare termico.

Cronologia - 27 mesi dal sisma:

  • 29/05/2012: terremoto;
  • 14/12/2012: richiesta di demolizione;
  • 30/01/2013: demolizione del fabbricato;
  • 31/12/2013: domanda di contributo governativo post-terremoto;
  • 22/04/2015: approvazione contributo con Ordinanza n°103;
  • 25/01/2016: inizio lavori

Incidenza contributo corrisposto sul totale speso: __,__%

Indice di efficienza della "Burocrazia" (espresso come rapporto tra contributo effettivo corrisposto ed il tempo trascorso per ottenerlo a far data dall'evento sismico):

IEb = __,__% / __mesi = _,___ %/mese

Amministrazione condominiale:

  • Dott.ssa Zingoni Mila.

Professionisti:

  • Arch. Savina Alessandro: progettazione generale, coordinamento della Sicurezza e pratica di finanziamento;
  • Ing. Venturelli Gian Carlo: progettazione strutturale e direzione lavori;
  • Geom. Meschiari Sara: rilievi e pratiche comunali e catastali;
  • Per. Ind. Montemarano Pietro: impianti elettrici e assimilabili;
  • Per. Ind. Biancolini Stefano: impianti termotecnici.

Impresa affidataria:

  • Cooperativa Muratori di Soliera.
